针对铁路箱体顶进伸缩缝产生错台处理方法

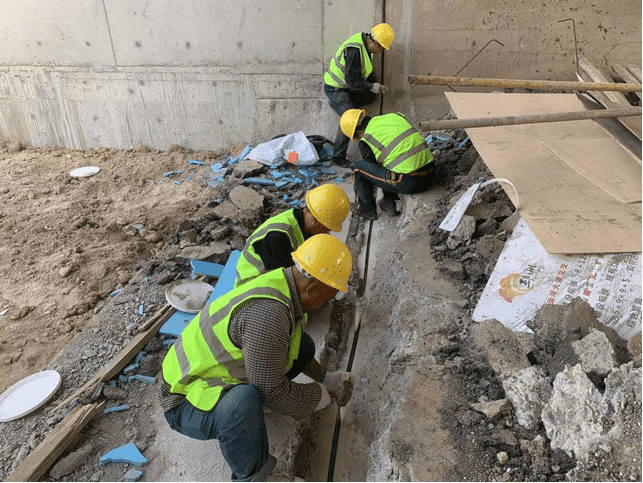

(一)施工工序要求 ①沿缝隙开凿 V 槽: 勾除清理一定深度的原缝隙填充物,也不宜清理过深,后面浇捣缝隙时左右也需要用模板隔离,否则修缝材料在底部连为一体,最后会导致结构拉裂。这是容易犯的错误。开凿缝隙尽量和原结构缝隙对齐,发生偏移后,也容易造成左右结构无法自由沉降,产生应力集中无法释放,导致拉裂,有时没办法只能随弯就弯。 我们的修缝材料最佳一次修补厚度为 1cm-5cm。开凿要注意对称,不要搞的一边修8cm,另外一边修 2cm,这样容易造成薄的一边厚度不到 1cm。经验要求,在压缩细胞式橡胶 10cm 深度内最薄砂浆修补厚度达到 1cm,这样比较可靠。如果有大的 局部修补,需要分次修补,避免造成大的水化热无法释放开裂。底板 V 槽尺寸一般为下底上底分别为 4cm 和 12-15cm,高 13cm 的 U 槽,保证有效修缝深度不小于 10cm。如果旁边有蜂窝不密实混凝土,也必须将这些“腐烂肌体”加大加宽进一步凿除。特别是和水平施工缝交叉的部位,可以适当放宽凿除。顶板凿缝宽度不宜过大,最好不超过 10cm,形状最好成倒 U 型,以利于修缝施工。清理掉缝内一切杂物,包括注浆发泡体,留下干净、毛糙、坚固的混凝土修补基面。考虑底板防水的保护,多凿深 3cm,将高弹性压缩密封体压缩密封系统下沉 3cm,避免在施工过程中施工车辆碾压在修缝材料上造成的破坏,后面道路铺装层(或找平层)上去后,下沉对转移结构荷载受力直接作用在新老接缝上大有益处,较好保护修补结构,这是非常好的经验措施。

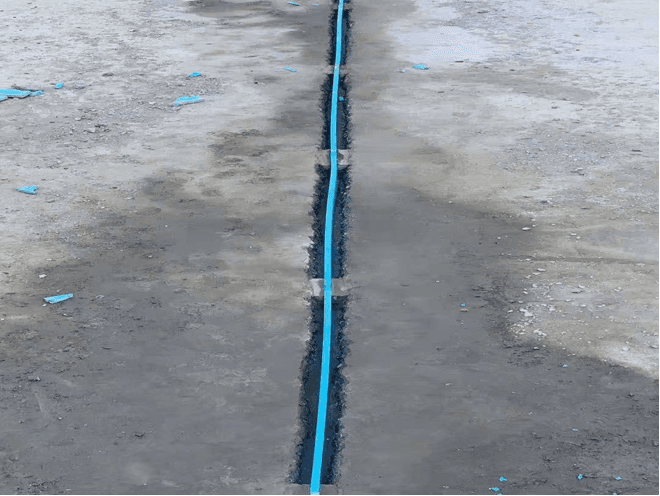

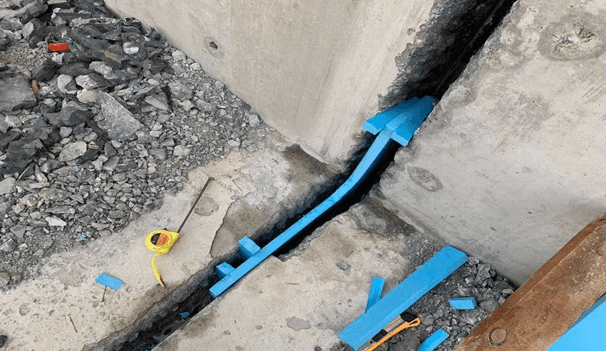

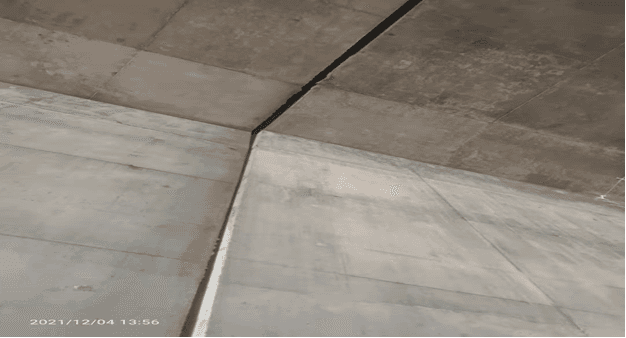

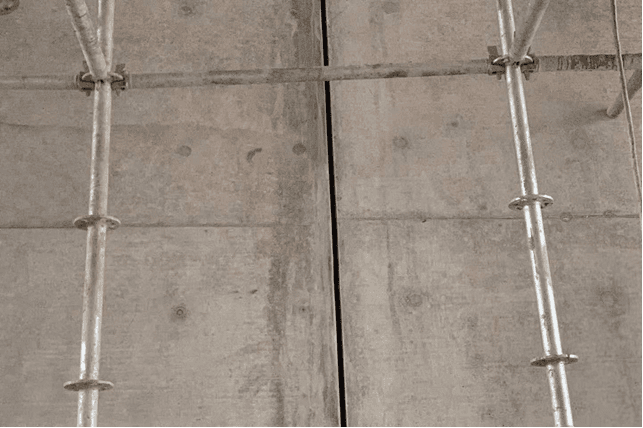

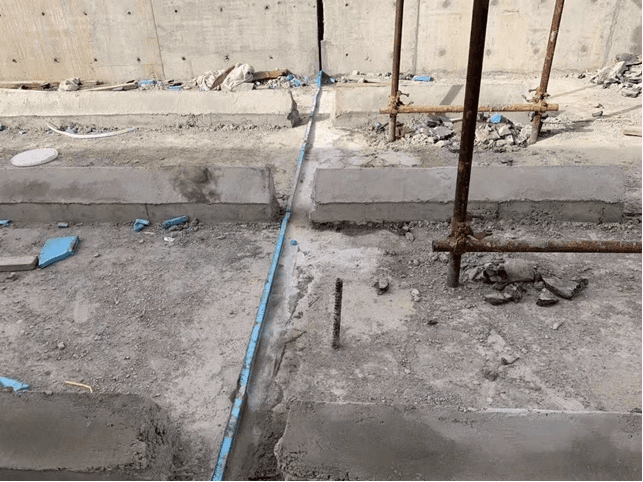

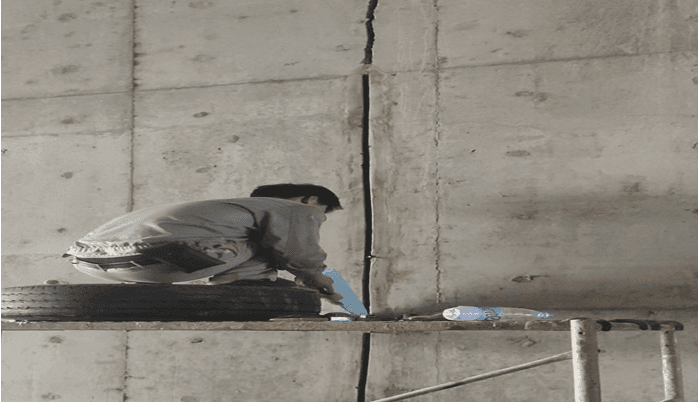

如下图:

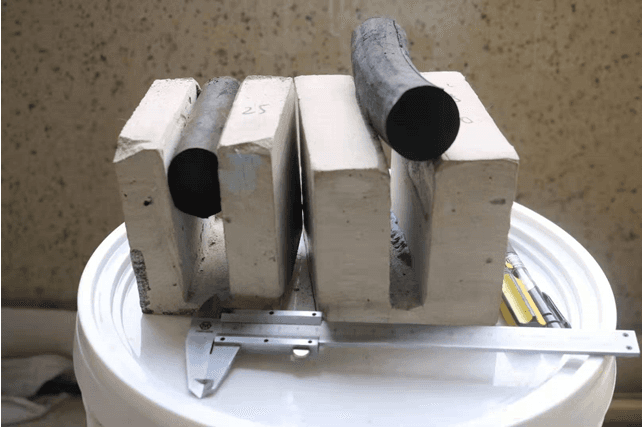

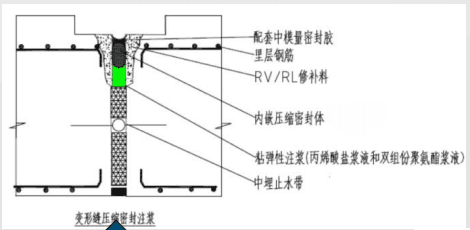

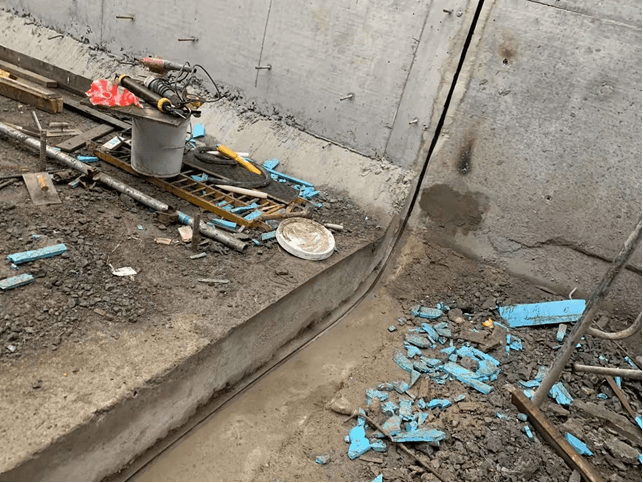

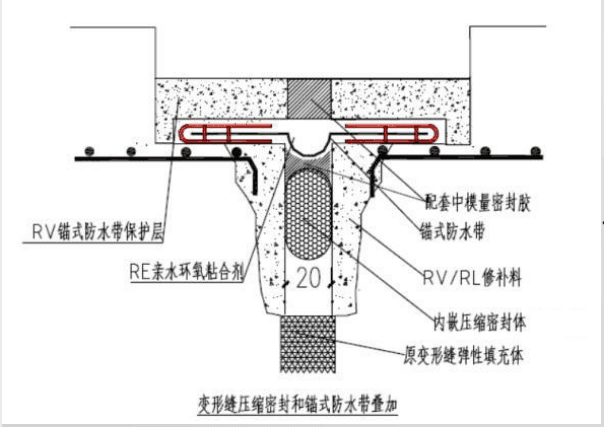

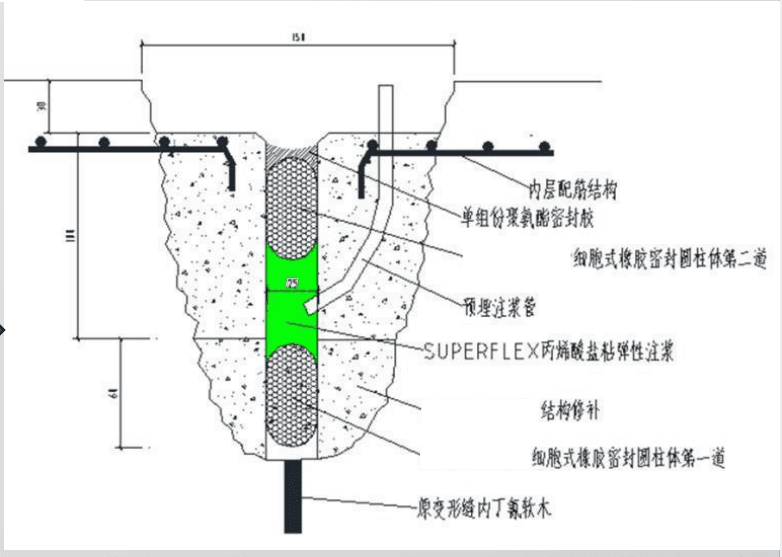

如下面这些典型图示意:

②制模:选定特定宽度挤塑板作为模板(一般为浅蓝色 18*60*180-200 规格),裁成宽 12cm一条的模板用于隔缝重新浇捣标准宽度的缝隙。转角特殊部位要根据缝隙走向,在现场采用美工刀削切定制。模板两侧可以采用挤塑板三角楔块插紧定位或封端。制模放置到位,模板的位置和形状就是修好缝隙后的缝的形状位置,因此模板的选择和放置至关重要。我们根据季节,冬季缝隙拉宽,夏季缝隙压紧,我们根据不同施工季节以及我们选择细胞式橡胶压缩密封体直径,控制适度的修缝宽度,保证缝隙冬夏在材料的密封变形范围内。常用蜂窝巢室状压缩密封体,其最佳缝隙宽度 17-20mm,变形范围在 14-25 之间一般可以保持密封。
